وقتی صاحبخانه ای با نگرانی میپرسد: «مهندس، ساختمان ما که ۴۰ ساله است، تو زلزله دوام میاره؟» - این سوال در واقع نقطه شروع یک مسیر مهندسی پیچیده است. بعد از زلزله ۱۳۸۲ بم و زمینلرزه ۱۳۹۶ کرمانشاه، ما شاهد بودیم که بسیاری از ساختمانهای قدیمی نه به دلیل ضعف اساسی در طراحی، بلکه به خاطر عدم انطباق با استانداردهای روز و تخریب تدریجی مصالح، آسیبپذیری بالایی داشتند.
بخش اول: تشخیص نیاز و تحلیل آسیبپذیری
چرا ساختمان شما نیاز به ارزیابی دارد؟
وقتی صاحبخانهای با نگرانی میپرسد: «مهندس، ساختمان ما که ۴۰ ساله است، تو زلزله میپاد؟» - این سوال در واقع نقطه شروع یک مسیر مهندسی پیچیده است. بعد از زلزله ۱۳۸۲ بم و زمینلرزه ۱۳۹۶ کرمانشاه، ما شاهد بودیم که بسیاری از ساختمانهای قدیمی نه به دلیل ضعف اساسی در طراحی، بلکه به خاطر عدم انطباق با استانداردهای روز و تخریب تدریجی مصالح، آسیبپذیری بالایی داشتند.
در ایران، بیش از ۶۰٪ از بافت ساختمانی شهری قبل از سال ۱۳۷۸ و پیش از ویرایش سوم استاندارد ۲۸۰۰ ساخته شده است. این یعنی میلیونها واحد مسکونی و تجاری که با ضرایب زلزله پایینتر، بدون دیوار برشی کافی و با جزئیات اتصال ناکافی طراحی شدهاند.
نشانههای هشداردهنده که نباید نادیده گرفت
در طول سالهای حضور در کارگاههای بازسازی، الگوهای مشخصی از آسیب را دیدهام که مالک باید به آنها حساسیت نشان دهد:
ترکهای موئینی در اتصال تیر به ستون: این ترکها معمولاً در زاویه ۴۵ درجه ظاهر میشوند و نشاندهنده تنشهای برشی در این نواحی بحرانی هستند. طبق تحقیقات منتشرشده در مجله Earthquake Engineering & Structural Dynamics، این ترکها میتوانند پیشنشانگر شکست ترد در زلزله باشند.
نشست دیوارهای پارتیشن و دربهای قاب: اگر درها دیگر به راحتی باز و بسته نمیشوند یا دیوارهای غیرسازهای ترک عمودی گرفتهاند، احتمالاً سازه تغییر شکل دائمی داشته است.
رطوبت و زنگزدگی آرماتورها: در ساختمانهایی که بتنریزی آنها در دهه ۵۰ و ۶۰ شمسی انجام شده، پوشش بتن روی آرماتورها معمولاً کمتر از ۳ سانتیمتر است. این یعنی با رطوبتگیری، زنگزدگی شروع شده و مقطع فولاد کاهش پیدا کرده است.

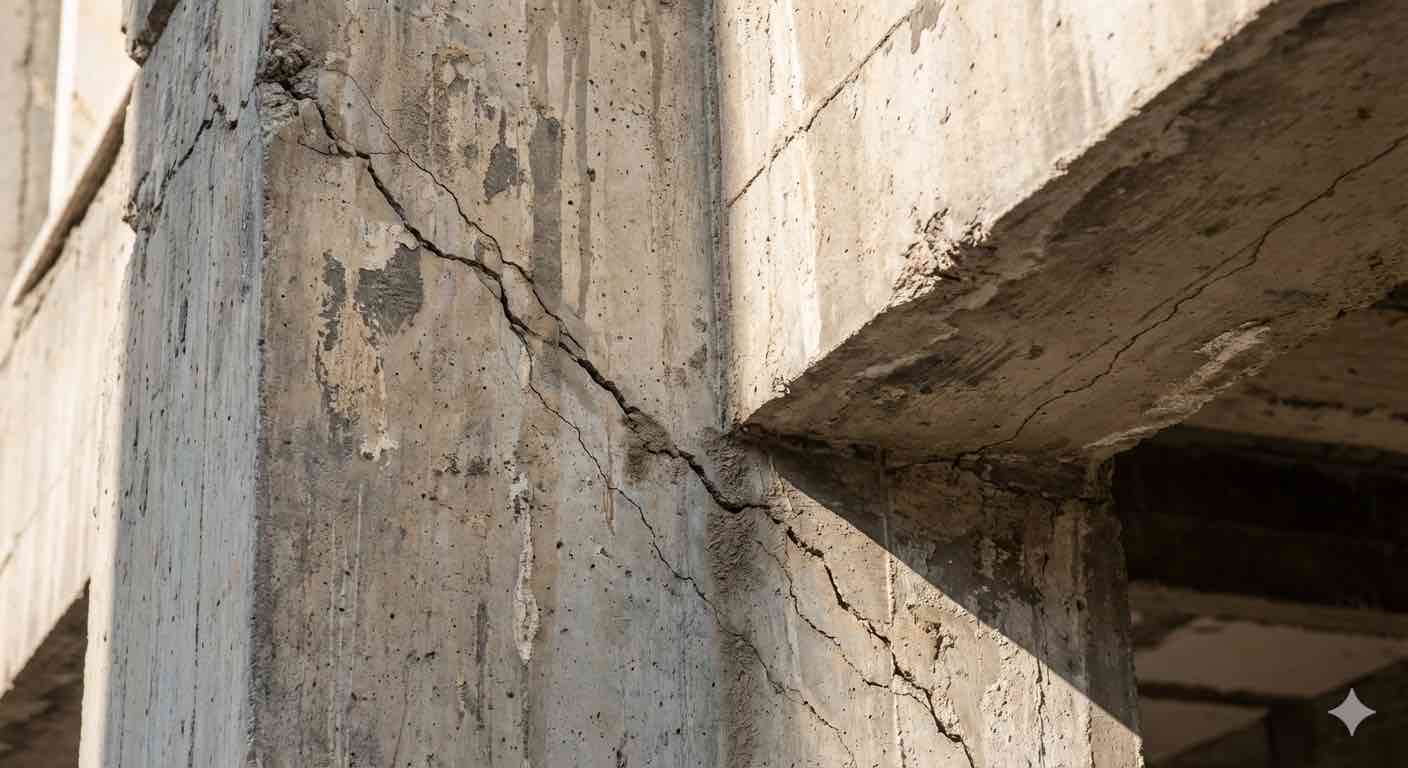

![[محل تصویر ۱: ترکهای موئینی ۴۵ درجه در اتصال تیر-ستون یک ساختمان ۳۵ ساله در تهران]](/media/uploads/ermes/2025/12/28/1.jpg)
متدولوژی ارزیابی: از بازدید اولیه تا گزارش نهایی
مرحله اول: مهندسی معکوس سازه (Structural Reverse Engineering)
در اکثر ساختمانهای قدیمی، نقشههای سازهای اصلی یا گم شده یا کاملاً غیرقابل استفاده است. من در پروژه بهسازی یک مجتمع تجاری ۸ طبقه در منطقه ۱۲ تهران با این چالش مواجه شدم که حتی ابعاد ستونها در نقشه با واقعیت ۱۰ سانتیمتر اختلاف داشت. برای همین، اولین گام، مستندسازی دقیق هندسه موجود است.
ابزارهای ما در این مرحله شامل موارد زیر است:
اسکن لیزری ۳D (در پروژههای بزرگ): این فناوری که در پروژههای بینالمللی استاندارد شده، دقت زیر ۵ میلیمتر دارد و مدل نقطهای (Point Cloud) از کل ساختمان میسازد.
آرماتوریاب و پاچومتر: برای تشخیص قطر، تعداد و آرایش میلگردها بدون تخریب. دستگاههای نسل جدید مانند Profometer توانایی تشخیص عمق آرماتورها تا ۱۸۰ میلیمتر را دارند.
GPR (رادار نفوذی به زمین): برای بررسی وضعیت فونداسیون و تشخیص حفرههای احتمالی در خاک زیر پی.
مرحله دوم: آزمایشهای غیرمخرب و نیمهمخرب
طبق نشریه ۳۶۰ (ارزیابی و بهسازی لرزهای ساختمانهای موجود) منتشرشده توسط دفتر مقررات ملی ساختمان ایران، ما موظفیم کیفیت مصالح را با حداقل آسیب به سازه ارزیابی کنیم. روشهای استاندارد شامل موارد زیر است:
آزمایش چکش اشمیت (Rebound Hammer Test): این آزمایش که براساس استاندارد ASTM C805 انجام میشود، تخمین اولیه از مقاومت فشاری بتن میدهد. اما تجربه نشان داده که این آزمایش در بتنهای کربناتهشده، مقاومت را تا ۲۰٪ بیشتر نشان میدهد.
آزمایش سرعت موج التراسونیک (UPV Test): این روش که در استاندارد ASTM C597 تعریف شده، به ما اطلاعاتی درباره یکپارچگی بتن و وجود حفرههای داخلی میدهد. سرعت موج در بتن سالم باید بالای ۳۵۰۰ متر بر ثانیه باشد.
مغزهگیری (Core Sampling): در پروژههای حساس، ما حداقل ۳ نمونه مغزه از هر عضو سازهای برمیداریم و در آزمایشگاه تحت بار فشاری قرار میدهیم. نتایج این آزمایش در ترکیب با ضریب اطمینان ۰.۸۵ (طبق نشریه ۳۶۰)، مقاومت واقعی بتن را مشخص میکند.

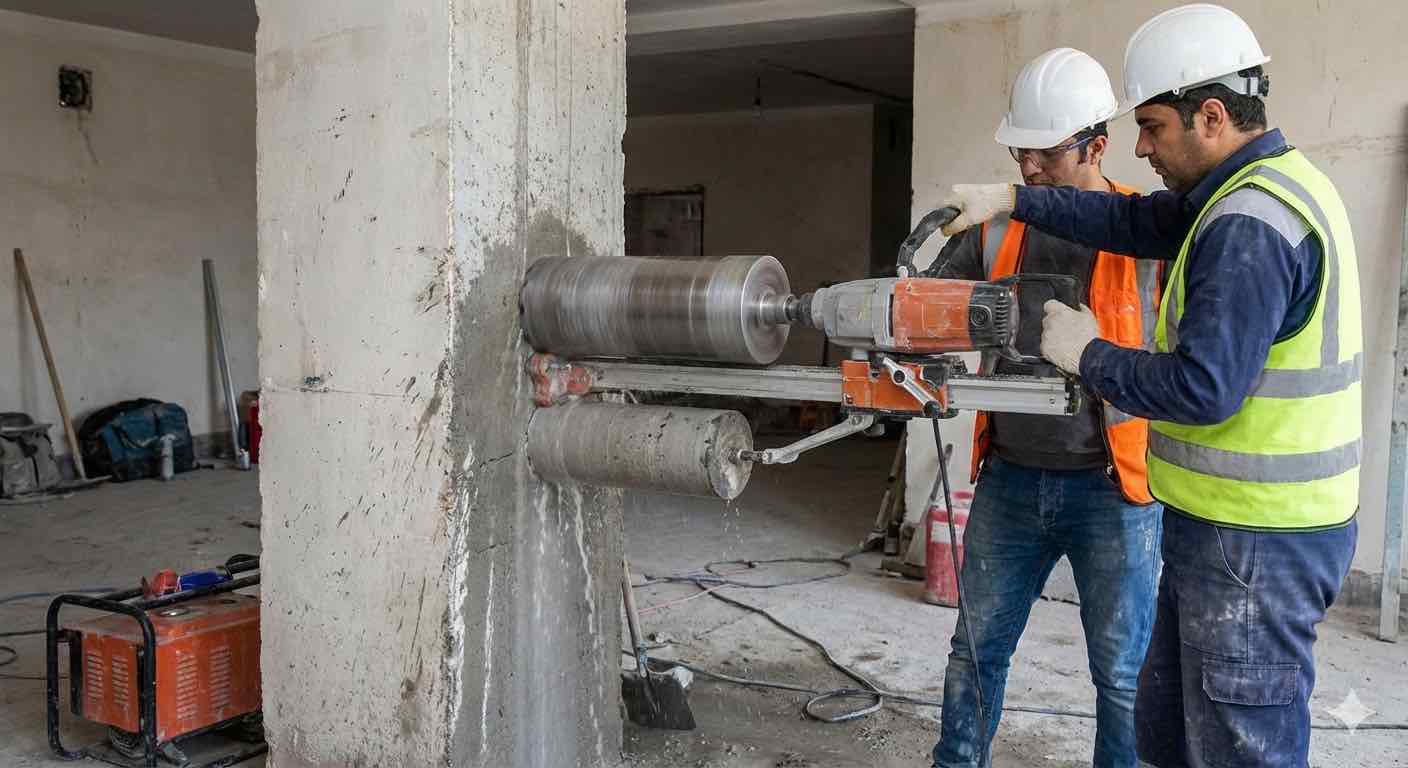

![[محل تصویر ۲: فرآیند مغزهگیری از ستون بتنی و آمادهسازی نمونه برای آزمایش فشار]](/media/uploads/ermes/2025/12/28/2.jpg)
مرحله سوم: مدلسازی عددی و تحلیل غیرخطی
پس از جمعآوری دادههای هندسی و مکانیکی، نوبت به شبیهسازی رفتار سازه در زلزله میرسد. ما از نرمافزارهای پیشرفتهای مانند SAP2000، ETABS و OpenSees استفاده میکنیم، اما نکته کلیدی این است که مدلسازی باید واقعبینانه باشد.
تحلیل استاتیکی غیرخطی (Pushover Analysis): این روش که در ASCE 41-17 (استاندارد آمریکایی ارزیابی لرزهای ساختمانهای موجود) به طور کامل شرح داده شده، به ما نشان میدهد که سازه در چه سطحی از نیروی جانبی وارد ناحیه غیرخطی میشود و مکانیزم خرابی کجاست.
در یک پروژه در منطقه ۵ تهران، تحلیل Pushover نشان داد که مفاصل پلاستیک در طبقه سوم (نه همکف) تشکیل میشوند - چیزی که در بازدید اولیه قابل تشخیص نبود. این اتفاق به دلیل نامنظمی پیچشی ناشی از قرارگیری هسته آسانسور در یک طرف پلان بود.
تحلیل دینامیکی تاریخچه زمانی (Time-History Analysis): برای ساختمانهای بالای ۵ طبقه و یا ساختمانهای با اهمیت ویژه (مانند بیمارستانها)، ما تحلیل دقیقتری انجام میدهیم که در آن رفتار سازه تحت رکوردهای واقعی زلزله (مانند زلزله طبس یا نورثریج) شبیهسازی میشود.
مرحله چهارم: تدوین گزارش ارزیابی و رتبهبندی خطر
در انتها، یک گزارش فنی جامع تهیه میشود که شامل موارد زیر است:
-
شاخص آسیبپذیری لرزهای (Seismic Vulnerability Index): عددی بین ۰ تا ۱ که هرچه به ۱ نزدیکتر باشد، خطر بیشتری وجود دارد.
-
نسبت ظرفیت به تقاضا (Capacity/Demand Ratio): اگر این نسبت کمتر از ۱ باشد، یعنی سازه توان تحمل نیروهای زلزله طراحی را ندارد.
-
سناریوهای خرابی: شبیهسازی بصری از نحوه تخریب احتمالی سازه در زلزلههای با دورههای بازگشت ۵۰، ۲۰۰ و ۵۰۰ ساله.
-
اولویتبندی مداخلات: کدام عناصر سازهای باید در اولویت اول تقویت شوند.

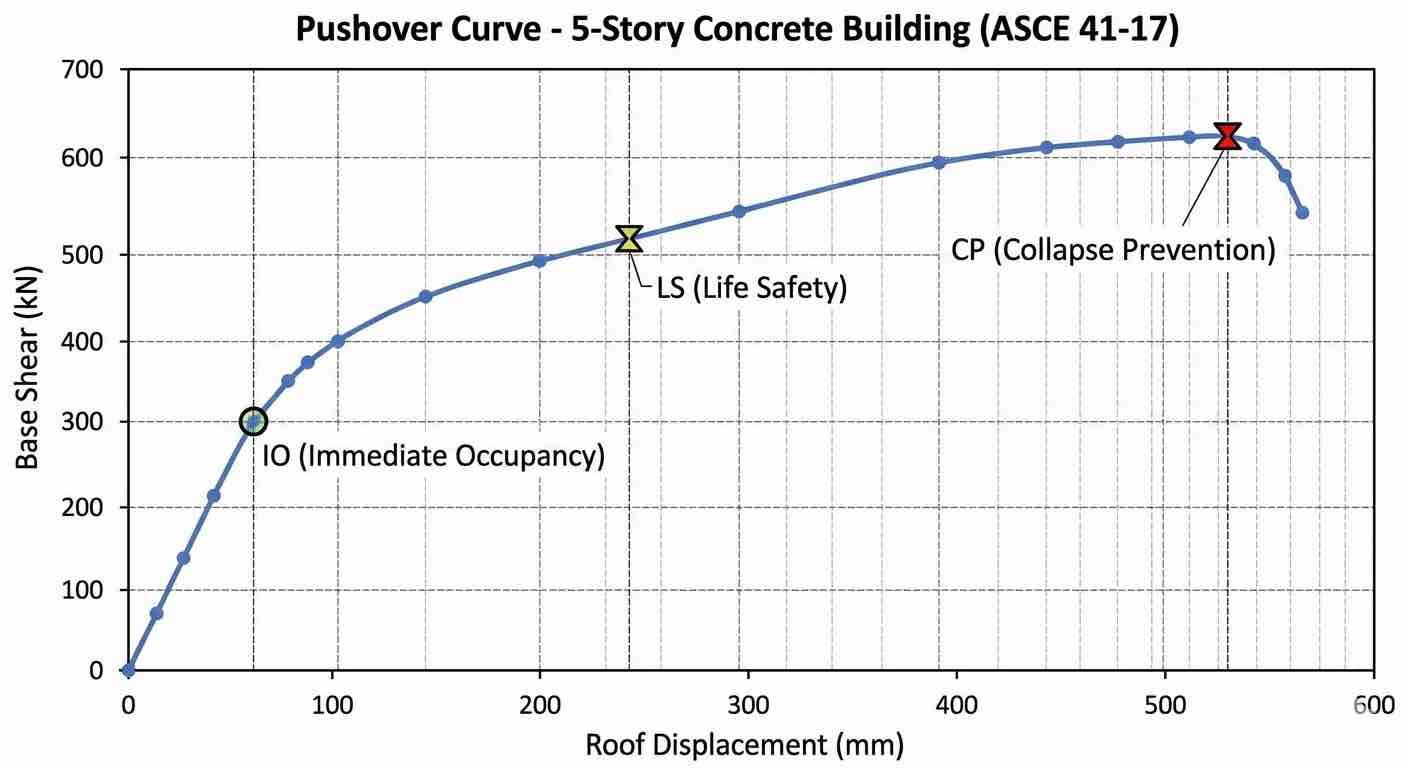

![[محل تصویر ۳: نمودار Pushover Curve و نقاط عملکردی سازه براساس استاندارد ASCE 41]](/media/uploads/ermes/2025/12/28/3.jpg)
چالشهای واقعی در کارگاه: تجربیاتی که در کتابها نیست
اجازه دهید صادقانه بگویم که ارزیابی ساختمانهای قدیمی فقط یک بازی مهندسی روی کاغذ نیست. در یکی از پروژهها در اصفهان، وقتی میخواستیم از ستون همکف مغزه بگیریم، متوجه شدیم که بتن آنقدر ضعیف است که دستگاه مغزهگیر، به جای برش دادن، بتن را خرد میکند. مقاومت فشاری کمتر از ۱۰۰ کیلوگرم بر سانتیمترمربع بود - در حالی که در نقشه اصلی ۲۱۰ ذکر شده بود.
یا در پروژه دیگری در شمال تهران، مالک اصرار داشت که ساختمان مشکلی ندارد چون «خودم ساختم و همه چی رو نظارت کردم». اما وقتی آرماتوریاب را روی تیرها بردیم، متوجه شدیم که در میانه دهانه، میلگردهای فوقانی قطع شده و وصله نیست - یک اشتباه فاحش اجرایی که میتوانست جانها را به خطر بیندازد.
این تجربیات به من یاد داده که هیچوقت به نقشهها و مدارک قدیمی اعتماد کامل نکنید. ساختمانهای قدیمی ایران، داستانهای پنهانی دارند که فقط با بازدید دقیق و آزمایشهای میدانی آشکار میشوند.
بخش دوم: راهکارهای بهسازی لرزهای - از سنتی تا نوین
حالا که میدانیم ساختمان چه مشکلاتی دارد، وقت آن رسیده که درباره راهحلها صحبت کنیم. در این بخش، من به شما نشان میدهم که چطور یک ساختمان آسیبپذیر را به سازهای ایمن تبدیل کنیم - نه فقط روی کاغذ، بلکه در دنیای واقعی با تمام محدودیتهای بودجه، زمان و قابلیت اجرا.
استراتژیهای اصلی بهسازی: انتخاب مسیر درست
قبل از اینکه وارد جزئیات فنی شویم، باید فلسفه بهسازی را درک کنیم. طبق نشریه ۳۶۰ مبحث نهم مقررات ملی ساختمان، سه استراتژی اصلی برای بهسازی وجود دارد:
۱. افزایش مقاومت (Strength Enhancement)
این رویکرد سنتیترین روش است: عناصر سازهای را قویتر میکنیم تا نیروهای بیشتری را تحمل کنند. مثل این است که یک ورزشکار را قویتر کنیم تا وزنه سنگینتر بلند کند. روشهایی مانند ژاکت بتنی، FRP و افزودن دیوار برشی در این دسته قرار میگیرند.
مزیت: تکنولوژی شناختهشده و پیمانکاران زیادی بلدند آن را اجرا کنند.
معایب: معمولاً نیاز به تخلیه ساختمان دارد، هزینه بالاست و گاهی فضای قابل استفاده را کم میکند.
۲. کاهش تقاضا (Demand Reduction)
در این رویکرد، به جای اینکه سازه را قویتر کنیم، نیرویی که به آن وارد میشود را کاهش میدهیم. جداسازهای لرزهای پایه (Base Isolation) و میراگرهای ویسکوز در این دسته هستند. مثل این است که به جای اینکه ضربه محکمتر بزنیم، ضربه را نرمتر کنیم.
مزیت: معمولاً نیازی به دست زدن به تمام اعضای سازه نیست.
معایب: فناوری پیچیدهتر و گرانتر است، نیاز به نگهداری دورهای دارد.
۳. افزایش شکلپذیری (Ductility Enhancement)
این استراتژی به سازه اجازه میدهد که تغییر شکل بیشتری بدهد بدون اینکه بشکند. مثل یک درخت بید که در برابر باد خم میشود اما نمیشکند. پیچ و مهرههای با شکست کنترلشده و اتصالات نیمهصلب در این دسته هستند.
مزیت: گاهی ارزانترین گزینه است.
معایب: آسیب پس از زلزله بیشتر است و نیاز به تعمیر دارد.
روشهای عملی بهسازی: تجربه میدانی
الف) ژاکت بتنی (Concrete Jacketing) - قدیمی اما قابل اعتماد
این روش پرکاربردترین تکنیک بهسازی در ایران است. به زبان ساده، یک لایه جدید بتن و آرماتور دور ستون یا تیر میپیچیم. من در بیش از ۴۰ پروژه این کار را انجام دادهام و میدانم که اگر درست اجرا شود، چقدر میتواند موثر باشد.
مراحل اجرایی استاندارد:
گام ۱ - آمادهسازی سطح: ابتدا باید بتن قدیمی را تا عمق ۲ تا ۳ سانتیمتر خشن کنیم. این کار معمولاً با واتر جت فشار قوی (۲۵۰ بار) انجام میشود. در یک پروژه در کرج، پیمانکار سطح را به اندازه کافی خشن نکرده بود و بعد از ۶ ماه، ژاکت از ستون قدیمی جدا شد - یک شکست کامل.
گام ۲ - حفاری و نصب داول: باید سوراخهایی با قطر ۱۶ یا ۲۰ میلیمتر در بتن قدیمی ایجاد کنیم و میلگردهای اتصال (داول) را با رزین اپوکسی نصب کنیم. فاصله این داولها نباید بیشتر از ۲۰ سانتیمتر باشد. طبق تحقیقات منتشرشده در مجله Journal of Structural Engineering، استفاده از رزینهای دوجزیی با مقاومت کششی بالای ۳۰ مگاپاسکال ضروری است.
گام ۳ - قفسهبندی آرماتور جدید: قفسه آرماتور جدید باید حداقل ۶ میلگرد طولی ۱۴ میلیمتر و خاموت ۸ میلیمتر با فاصله ۱۰ سانتیمتر داشته باشد (طبق نشریه ۳۶۰، بند ۶-۳-۲).
گام ۴ - بتنریزی با بتن خودتراکم (SCC): در فضاهای تنگ، بتن خودتراکم ایدهآل است چون نیازی به ویبره نیست و میتواند خودش خالیها را پر کند. مقاومت بتن باید حداقل ۲۵ مگاپاسکال باشد.
نکات حیاتی از تجربه:
- ضخامت ژاکت نباید کمتر از ۸ سانتیمتر باشد وگرنا خطر ترکخوردگی وجود دارد.
- در ساختمانهای مسکونی، معمولاً از هر طرف ۱۰ سانتیمتر به ستون اضافه میشود - این یعنی ۲۰ سانتیمتر از فضای اتاق کم میشود که باید مالک را از قبل آماده کنید.
- زمان اجرا: برای هر ستون حدود ۳ تا ۴ روز کاری (شامل زمان گیرش بتن).
ب) FRP (الیاف پلیمری تقویتشده) - فناوری سبک و سریع
FRP یکی از جذابترین فناوریهای دهه اخیر است. لایههای نازک الیاف کربن یا شیشه را با رزین اپوکسی به دور عضو سازهای میچسبانیم. قدرت کششی الیاف کربن میتواند تا ۱۰ برابر فولاد معمولی باشد.
مزایای FRP در مقایسه با ژاکت بتنی:
- وزن اضافی ناچیز (کمتر از ۱% وزن سازه)
- سرعت اجرای بالا (هر ستون در یک روز)
- بدون کاهش فضای داخلی
- قابلیت اجرا بدون تخلیه ساکنین
چالشها و محدودیتها: من در یک پروژه در شیراز شاهد بودم که پیمانکار FRP را در تابستان و زیر آفتاب مستقیم اجرا کرده بود. بعد از ۲ سال، لایههای FRP از بتن جدا شدند. چرا؟ چون دمای سطح بتن به بالای ۴۰ درجه رسیده بود و رزین اپوکسی به درستی گیرش نکرده بود. طبق استاندارد ACI 440.2R، دمای محیط هنگام اجرا باید بین ۱۵ تا ۳۵ درجه سانتیگراد باشد.
نکات کلیدی اجرای FRP:
- سطح بتن باید کاملاً خشک و بدون گرد و غبار باشد (رطوبت کمتر از ۴%)
- گوشههای ستونهای مربعی باید حتماً با شعاع حداقل ۲۰ میلیمتر گرد شوند وگرنا FRP در گوشهها پاره میشود
- لایهگذاری باید با همپوشانی حداقل ۱۵ سانتیمتر انجام شود
- هزینه: تقریباً ۲ تا ۳ برابر ژاکت بتنی (برای الیاف کربن)
![[محل تصویر ۵: فرآیند نصب FRP دور ستون بتنی - از آمادهسازی سطح تا لایهگذاری الیاف کربن]](/media/uploads/ermes/2025/12/28/5.jpg)
ج) افزودن دیوار برشی (Shear Wall Addition)
وقتی تحلیل نشان میدهد که سازه در برابر نیروهای جانبی مقاومت کافی ندارد، محبوبترین راهحل، اضافه کردن دیوار برشی بتنی است. این دیوارها مانند یک ستون غولپیکر عمل میکنند و بخش عمده نیروی زلزله را جذب میکنند.
سوال مهم: دیوار برشی را کجا بسازیم؟
در یک پروژه در شمال تهران، مالک میخواست دیوار برشی را در جایی بسازیم که کمترین اختلال را برای مستاجرها ایجاد کند. اما محاسبات نشان داد اگر دیوار را در آن موقعیت بسازیم، نامنظمی پیچشی ایجاد میشود و حتی ممکن است وضعیت بدتر شود! در نهایت، با استفاده از تحلیل Pushover سهبعدی، بهترین موقعیت را پیدا کردیم: دو دیوار متقارن در دو طرف هسته پلکانی.
جزئیات اجرایی بحرانی:
- دیوار برشی باید از فونداسیون شروع شود - نمیتوانیم آن را فقط در طبقات بالا اضافه کنیم
- اتصال دیوار جدید به سازه قدیمی باید با داولهای اپوکسی با قطر ۲۰ میلیمتر و فاصله ۲۵ سانتیمتر باشد
- ضخامت دیوار معمولاً حداقل ۲۰ سانتیمتر است
- زمان اجرا: ۴ تا ۶ هفته برای یک دیوار تمام ارتفاع
د) جداسازی لرزهای پایه (Base Isolation) - فناوری پیشرفته
این یکی از هیجانانگیزترین فناوریها در مهندسی زلزله است. تصور کنید که کل ساختمان را روی یک سری بالشتک لاستیکی یا ژئوتکنیکی قرار میدهیم که در زلزله اجازه میدهند ساختمان نسبت به زمین جابجا شود.
انواع جداسازها:
جداسازهای لاستیکی سربی (LRB): اینها لایههای لاستیک و فولاد را که روی هم قرار گرفتهاند و یک هسته سربی در مرکز دارند. سرب باعث میشود انرژی جذب شود. این سیستم در ساختمانهایی مثل پل Rion-Antirion در یونان استفاده شده است.
جداسازهای اصطکاکی (Friction Pendulum): اینها مثل یک کاسه برگشته عمل میکنند که ساختمان روی آن میلغزد. در زلزله ۲۰۱۱ ژاپن، ساختمانهای زیادی که این سیستم داشتند تقریباً بدون آسیب ماندند.
چالش بزرگ: اجرای Base Isolation در ساختمانهای موجود بسیار پیچیده است چون باید کل ساختمان را از پی جدا کنیم - یک عملیات جراحی سنگین. من فقط در دو پروژه بزرگ در تهران شاهد این کار بودهام: یکی ساختمان بیمارستان و دیگری یک برج اداری ۲۰ طبقه. هزینه؟ تقریباً ۱۵ تا ۲۰ درصد از ارزش کل ساختمان.

![[محل تصویر ۶: نمونه جداساز لرزهای لاستیکی سربی نصبشده در زیر یک ستون و جزئیات اجرایی آن]](/media/uploads/ermes/2025/12/28/6.jpg)
انتخاب روش مناسب: تصمیمگیری مبتنی بر واقعیت
در جدول زیر، معیارهای انتخاب روش بهسازی را براساس تجربه واقعی خلاصه کردهام:
| روش | هزینه نسبی | زمان اجرا | نیاز به تخلیه | کاهش فضا | کاربرد ایدهآل |
|---|---|---|---|---|---|
| ژاکت بتنی | متوسط (۱x) | ۳-۴ ماه | بله | بله (۱۰-۲۰ سم) | ساختمانهای تا ۵ طبقه |
| FRP | بالا (۲-۳x) | ۲-۴ هفته | خیر | خیر | ساختمانهای مسکونی با ساکن |
| دیوار برشی | بالا (۲x) | ۴-۶ ماه | بله | بله | کمبود سختی جانبی |
| Base Isolation | بسیار بالا (۵-۱۰x) | ۸-۱۲ ماه | بله | خیر | ساختمانهای استراتژیک |
نکته مهم: در اکثر پروژهها، ترکیبی از چند روش استفاده میشود. مثلاً در یک ساختمان ۶ طبقه در کرج، ما ژاکت بتنی برای ستونهای همکف، FRP برای طبقات بالا و یک دیوار برشی در هسته پلکانی استفاده کردیم.
بخش سوم: مدیریت پروژه، هزینهیابی و چالشهای اجرایی
حالا که میدانیم چه روشهایی وجود دارد، وقت آن است که وارد دنیای واقعی شویم - جایی که بودجه محدود است، زمان کم است و همسایگان شکایت میکنند. این بخش را به مالکان ساختمانهایی اختصاص میدهم که میخواهند بدانند «خب، عملاً چطور این کار را پیش ببریم؟»
برآورد واقعبینانه هزینه: اعداد و ارقام بازار ایران
یکی از اولین سوالاتی که هر مالکی میپرسد: «مهندس، قیمتش چقدر میشه؟» - و این سوال کاملاً منطقی است. اجازه دهید براساس قیمتهای سال ۱۴۰۳ (با احتساب نوسانات ارز و قیمت فولاد) یک برآورد واقعی ارائه دهم.
هزینههای مرحله ارزیابی و مطالعات
بازرسی فنی و تهیه گزارش اولیه: برای یک ساختمان ۵ طبقه متوسط (حدود ۱۰۰۰ مترمربع زیربنا)، هزینه بازرسی اولیه شامل بازدید میدانی، آزمایشهای غیرمخرب و گزارش مقدماتی بین ۲۰ تا ۳۵ میلیون تومان است.
مطالعات تفصیلی و مدلسازی: این شامل مغزهگیری، آزمایشهای آزمایشگاهی، مدلسازی سهبعدی و تحلیل غیرخطی میشود. برای همان ساختمان، بین ۵۰ تا ۸۰ میلیون تومان هزینه دارد.
طراحی تفصیلی بهسازی و نقشههای اجرایی: بسته به پیچیدگی پروژه، بین ۳۰ تا ۶۰ میلیون تومان.
پس فقط برای مطالعات و طراحی، قبل از اینکه حتی یک آجر جابجا شود، باید ۱۰۰ تا ۱۷۵ میلیون تومان (یا بیشتر) هزینه کنید.
هزینه اجرای بهسازی (برای ساختمان نمونه ۵ طبقه)
ژاکت بتنی:
- هزینه هر متر طول ستون: ۱۵ تا ۲۵ میلیون تومان (بسته به ابعاد و دسترسی)
- برای ساختمان نمونه با ۲۰ ستون و ارتفاع متوسط ۳ متر: حدود ۹۰۰ میلیون تا ۱.۵ میلیارد تومان
FRP (الیاف کربن):
- هزینه هر متر طول ستون: ۲۵ تا ۴۵ میلیون تومان
- برای همان ساختمان: ۱.۵ تا ۲.۷ میلیارد تومان
افزودن دیوار برشی بتنی:
- هزینه هر متر مربع دیوار (شامل فونداسیون، بدنه و اتصالات): ۸ تا ۱۵ میلیون تومان
- یک دیوار ۳ متری در ۵ طبقه (۴۵ مترمربع): ۳۶۰ تا ۶۷۵ میلیون تومان
هزینههای جانبی که اغلب فراموش میشوند:
- داربست و ایمنی کارگاه: ۱۰-۱۵٪ از هزینه اجرا
- نظارت مستمر: ۵-۸٪ از هزینه اجرا
- تخلیه موقت ساکنین و اجاره جایگزین: بسته به مدت پروژه
- تعمیرات نمای ساختمان بعد از اتمام کار: ۵۰ تا ۱۵۰ میلیون تومان
![[محل تصویر ۷: نمودار مقایسه هزینه روشهای مختلف بهسازی برای یک ساختمان ۵ طبقه نمونه]](/media/uploads/ermes/2025/12/28/7.jpg)
یک تجربه واقعی از تهران: در پروژه بهسازی یک ساختمان ۶ طبقه در منطقه ۳، مالک بودجه اولیه ۸۰۰ میلیون تومانی تخصیص داده بود. اما بعد از شروع کار، متوجه شدیم که فونداسیون موجود ظرفیت لازم برای دیوار برشی جدید را ندارد. مجبور شدیم فونداسیون را تقویت کنیم که ۲۵۰ میلیون تومان اضافی هزینه داشت. درس؟ همیشه ۲۰-۳۰٪ بافر بودجه در نظر بگیرید.
تایملاین واقعی: چقدر طول میکشد؟
زمان یکی دیگر از مسائل حساس است، خصوصاً اگر ساختمان مسکونی باشد و مستاجرین یا خانوادهها منتظر بازگشت باشند.
فاز ۱: مطالعات و طراحی (۲ تا ۴ ماه)
- بازرسی اولیه: ۱-۲ هفته
- آزمایشهای میدانی و آزمایشگاهی: ۳-۴ هفته
- مدلسازی و تحلیل: ۳-۴ هفته
- طراحی نهایی و تهیه نقشهها: ۲-۳ هفته
- تایید سازمان نظام مهندسی: ۲-۴ هفته
فاز ۲: تدارکات و آمادهسازی (۱ تا ۲ ماه)
- مناقصه و انتخاب پیمانکار: ۲-۳ هفته
- تهیه مصالح و تجهیزات: ۳-۴ هفته
- نصب داربست و ایمنی کارگاه: ۱ هفته
- تخلیه موقت (در صورت نیاز): ۱-۲ هفته
فاز ۳: اجرای بهسازی (۳ تا ۸ ماه - بسته به روش)
- ژاکت بتنی کامل: ۴-۶ ماه
- FRP: ۲-۳ ماه
- افزودن دیوار برشی: ۴-۶ ماه
- روشهای ترکیبی: ۵-۸ ماه
فاز ۴: بازرسی نهایی و تحویل (۱ ماه)
- آزمایشهای کنترل کیفیت: ۱-۲ هفته
- تحویل و تایید نظام مهندسی: ۱-۲ هفته
- تعمیرات نهایی و نقاشی: ۱-۲ هفته
جمع کل: برای یک پروژه متوسط، باید حداقل ۷ تا ۱۴ ماه زمان در نظر بگیرید.
نکته مهم: این تایملاین فرض میکند که همه چیز طبق برنامه پیش برود. اما در دنیای واقعی، تاخیرات اتفاق میافتند: تایید دیرهنگام از شهرداری، مشکلات تامین مصالح، اعتراض همسایگان، و حتی شرایط آبوهوایی.
چالشهای قانونی و اداری: مسیر پرپیچوخم مجوزها
یکی از دردسرسازترین بخشهای هر پروژه بهسازی، گرفتن مجوزهای لازم است. بسیاری از مالکان تصور میکنند که چون فقط میخواهند ساختمان موجود را تقویت کنند، نیازی به مجوز ندارند - اما این کاملاً اشتباه است.
مجوزهای ضروری
۱. تایید سازمان نظام مهندسی: طرح بهسازی باید توسط یک مهندس دارای صلاحیت در رشته سازه طراحی شود و در سازمان نظام مهندسی استان ثبت و تایید شود. این الزامی قانونی است و بدون آن، در صورت بروز هرگونه حادثه، مسئولیت مستقیماً متوجه مالک است.
۲. مجوز شهرداری: اگر بهسازی شامل تغییرات ساختاری قابل توجه (مانند افزودن دیوار برشی یا تغییر در فونداسیون) باشد، باید از شهرداری مجوز بگیرید. این فرآیند میتواند ۲ تا ۶ ماه طول بکشد.
۳. رضایت مالکین و ساکنین: در ساختمانهای مشاعی (آپارتمانی)، طبق ماده ۴۷ قانون تملک آپارتمانها، برای انجام هرگونه عملیات عمرانی که کل ساختمان را تحت تاثیر قرار دهد، نیاز به رای اکثریت مالکین (بیش از ۵۰٪) است.
۴. هماهنگی با آتشنشانی: در صورتی که بهسازی شامل انسداد مسیرهای فرار یا تغییر در سیستم ایمنی باشد، باید با آتشنشانی هماهنگ شود.
داستان یک چالش قانونی واقعی
در یک پروژه در غرب تهران، مالک ساختمان بدون اطلاع مستاجران، کار بهسازی را شروع کرد. بعد از ۲ هفته، یکی از مستاجران به دلیل سروصدا و گردوغبار شکایت کرد و توقیف پروژه را از شهرداری گرفت. کار ۳ ماه متوقف شد تا موضوع در کمیسیون حل شد. هزینه تاخیر؟ بیش از ۲۰۰ میلیون تومان بابت حقوق کارگران بیکار، اجاره داربست و خسارت به مستاجر.
درس گرفته شده: همیشه قبل از شروع کار، تمام هماهنگیهای قانونی را انجام دهید و با تمام ذینفعان (مالکین، مستاجرین، همسایگان) شفاف صحبت کنید.
مدیریت ریسک در حین اجرا
ریسک ۱: کشف مشکلات پنهان
در حدود ۶۰٪ از پروژههایی که من نظارت کردهام، در حین اجرا مشکلاتی کشف شد که در مرحله ارزیابی دیده نشده بود. مثلاً:
- پوسیدگی شدید آرماتورها در زیر پوشش بتن
- وجود حفرههای هوا در بتن (Honeycombing)
- فونداسیون ضعیفتر از حد انتظار
- تغییرات غیرمجاز قبلی در سازه
راهحل پیشگیرانه: در قرارداد با پیمانکار، یک بند "احتمال کشف مشکلات پنهان" بگنجانید و مکانیزم تعدیل قیمت و زمان را از قبل مشخص کنید.
ریسک ۲: کیفیت پایین اجرا
متاسفانه، در بازار ایران پیمانکاران زیادی وجود دارند که تجربه کافی در بهسازی لرزهای ندارند. من یک بار شاهد بودم که پیمانکار، رزین اپوکسی را با آب رقیق کرده بود تا «بهتر توی سوراخها بره»! این کار باعث شد که مقاومت اتصال به شدت کاهش یابد.
راهحل پیشگیرانه:
- حتماً از پیمانکاری استفاده کنید که نمونه کار مشابه در رزومهاش داشته باشد
- نظارت مستمر کارشناس مستقل را در قرارداد بگنجانید
- آزمایشهای کنترل کیفیت را در مراحل مختلف انجام دهید (نه فقط در انتها)
ریسک ۳: تداخل با زندگی روزمره
در ساختمانهای مسکونی که ساکنین نمیخواهند یا نمیتوانند تخلیه کنند، مدیریت تاثیرات کار بسیار حیاتی است.
استراتژیهای کاهش مزاحمت:
- کار خشن (تخریب، حفاری) را در ساعات ۹ صبح تا ۵ عصر محدود کنید
- از سیستمهای کنترل گردوغبار (پردههای آب، پوشش پلاستیک) استفاده کنید
- هر هفته یک جلسه هماهنگی با نمایندگان ساکنین داشته باشید
- روند پیشرفت را به صورت شفاف به اطلاع همه برسانید

![[محل تصویر ۸: تابلوی اطلاعرسانی پروژه بهسازی نصبشده در ورودی ساختمان با جزئیات برنامه زمانی و اطلاعات تماس]](/media/uploads/ermes/2025/12/28/8.jpg)
استراتژی تامین مالی: چطور بودجه تهیه کنیم؟
برای بسیاری از مالکین، بزرگترین چالش، تامین بودجه مورد نیاز است. چند گزینه وجود دارد:
گزینه ۱: وام بهسازی مسکن
برخی بانکها (مانند بانک مسکن) وامهای بهسازی با نرخ ترجیحی ارائه میدهند. سقف این وامها معمولاً تا ۵۰۰ میلیون تومان است و باید با ارائه نقشههای تاییدشده از سازمان نظام مهندسی درخواست شود.
گزینه ۲: مشارکت مالکین
در ساختمانهای مشاعی، بهترین روش این است که هزینه به صورت متناسب بین مالکین تقسیم شود. معمولاً براساس سهمالشرکه (درصد مالکیت) محاسبه میشود.
گزینه ۳: سازوکار ساخت و ساز
در برخی موارد، مالکین با شرکتهای ساختمانی قرارداد میبندند که در ازای اجازه افزودن یک یا دو طبقه به ساختمان، عملیات بهسازی را رایگان انجام دهند. این روش مستلزم مجوز شهرداری و رعایت تراکم مجاز است.
هشدار: این مدل تنها در شرایطی توجیه اقتصادی دارد که ارزش طبقات اضافهشده، از هزینه بهسازی بیشتر باشد - که در بازار فعلی ایران همیشه صدق نمیکند.
نقشه راه عملیاتی: گامبهگام از امروز تا اتمام
اجازه دهید یک چکلیست عملیاتی برایتان بنویسم که میتوانید از فردا شروع کنید:
هفته ۱-۲: ارزیابی اولیه
- تماس با ۳ شرکت مشاور و دریافت پیشنهاد قیمت
- بررسی سوابق و نمونه کارها
- انتخاب مشاور و عقد قرارداد
هفته ۳-۶: بازرسی فنی
- بازدید میدانی مشاور
- انجام آزمایشهای غیرمخرب
- دریافت گزارش اولیه
هفته ۷-۱۲: مطالعات تفصیلی
- مغزهگیری و آزمایشهای آزمایشگاهی
- مدلسازی و تحلیل
- دریافت گزارش نهایی و پیشنهاد راهحلها
هفته ۱۳-۱۶: تصمیمگیری و طراحی
- بررسی گزینهها با مشاور
- تصویب بودجه (در ساختمان مشاعی: رایگیری مالکین)
- طراحی تفصیلی و تهیه نقشههای اجرایی
- ثبت و تایید طرح در نظام مهندسی
هفته ۱۷-۲۰: تدارکات
- مناقصه و انتخاب پیمانکار
- اخذ مجوزهای لازم
- هماهنگی با ساکنین
- تهیه مصالح و تجهیزات
هفته ۲۱ به بعد: اجرا
- شروع عملیات
- نظارت هفتگی
- آزمایشهای کنترل کیفیت
- تحویل نهایی
این تایملاین یک برنامه ایدهآل است - در عمل ممکن است طولانیتر شود، اما حداقل یک چارچوب مشخص دارید.
بخش چهارم: انتخاب تیم مناسب و سوالات متداول
چگونه مشاور و پیمانکار مناسب را انتخاب کنیم؟
بعد از سالها حضور در این حوزه، متوجه شدم که موفقیت یک پروژه بهسازی، ۵۰٪ به مهندسی و ۵۰٪ به انتخاب درست افراد بستگی دارد. بیایید صادقانه درباره این موضوع حساس صحبت کنیم.
انتخاب مشاور سازه: چکلیستی برای تصمیمگیری
۱. صلاحیت حرفهای قانونی
مشاور باید دارای پروانه اشتغال از سازمان نظام مهندسی با پایه مناسب باشد. برای ساختمانهای بالای ۴ طبقه، حداقل پایه ۲ در رشته سازه ضروری است. این را میتوانید در سایت سازمان نظام مهندسی ساختمان استان مربوطه بررسی کنید.
۲. تجربه تخصصی در بهسازی
یک مهندس سازه ممکن است در طراحی ساختمانهای جدید عالی باشد، اما بهسازی ساختمانهای قدیمی یک تخصص جداست. سوالاتی که باید بپرسید:
- چند پروژه بهسازی مشابه قبلاً انجام دادهاید؟
- آیا سابقه کار با نشریه ۳۶۰ دارید؟
- نمونه گزارش ارزیابی لرزهای از پروژههای قبلی را نشان دهید.
- آیا با نرمافزارهای تحلیل غیرخطی (مانند Perform-3D یا OpenSees) آشنایی دارید؟
۳. توانایی ارتباطی و شفافیت
یک مشاور خوب باید بتواند مفاهیم پیچیده مهندسی را به زبان ساده برای شما توضیح دهد. اگر در اولین جلسه احساس کردید که مشاور فقط با اصطلاحات تخصصی حرف میزند و سعی در برتری نشان دادن دارد، احتمالاً گزینه مناسبی نیست.
۴. شفافیت قیمت و زمان
از همان ابتدا باید جدول هزینهها و مراحل کار شفاف باشد. مشاوری که نمیتواند یک برآورد اولیه منطقی ارائه دهد، احتمالاً در مدیریت پروژه هم ضعیف است.
یک تجربه شخصی: در یکی از پروژهها، مالک بدون بررسی کافی، مشاوری را انتخاب کرد که هزینهاش ۳۰٪ کمتر از رقبا بود. بعد از ۶ ماه متوجه شدیم که تحلیلها کاملاً غلط است و باید از صفر شروع کنیم. در نهایت، هزینه دوبرابر شد. درس: ارزانترین گزینه همیشه مقرونبهصرفهترین نیست.
انتخاب پیمانکار: از کاغذ تا واقعیت
پیمانکار کسی است که قرار است تئوریهای روی کاغذ را به واقعیت تبدیل کند. انتخاب اشتباه در اینجا میتواند فاجعه باشد.
معیارهای کلیدی:
تجربه عملی در بهسازی: حتماً از پیمانکار بخواهید که شما را به یکی از پروژههای قبلیاش ببرد. با مالک آن پروژه صحبت کنید و بپرسید:
- آیا کار در موعد مقرر تحویل شد؟
- آیا کیفیت کار رضایتبخش بود؟
- آیا هزینه نهایی با برآورد اولیه مطابقت داشت؟
- آیا بعد از تحویل، مشکلی پیش آمد؟
سابقه ایمنی کار: بهسازی ساختمانهای قدیمی کار پرخطری است. پیمانکار باید سیستم مدیریت ایمنی (HSE) داشته باشد و کارگران باید تجهیزات ایمنی استاندارد داشته باشند.
تیم فنی دائمی: بسیاری از پیمانکاران کوچک، تیم ثابتی ندارند و برای هر پروژه کارگر استخدام میکنند. این یعنی کیفیت ثابتی ندارید. پیمانکار خوب باید حداقل یک سرپرست فنی باتجربه و تیم اصلی ثابت داشته باشد.
توانایی مالی: پیمانکار باید توان خرید مصالح و پرداخت دستمزد کارگران را داشته باشد. یک روش خوب این است که بخشی از پول را به صورت پیشپرداخت بدهید، اما اکثریت را براساس پیشرفت فیزیکی کار پرداخت کنید.
بیمه مسئولیت: پیمانکاران حرفهای باید بیمه مسئولیت مدنی داشته باشند تا در صورت بروز هرگونه خسارت، پوشش داده شود.
قرارداد: بندهای حیاتی که نباید فراموش شوید
یک قرارداد خوب، بهترین بیمه شماست. این بندها را حتماً در قرارداد بگنجانید:
۱. شرح دقیق حدود کار (Scope of Work): هر آنچه باید انجام شود، مشخص باشد. از جمله:
- تعداد و موقعیت دقیق عناصر که باید تقویت شوند
- نوع و مشخصات مصالح
- استانداردها و آییننامههای مرجع
- روشهای اجرایی
۲. برنامه زمانی با جریمه تاخیر: یک جدول زمانی دقیق (Gantt Chart) داشته باشید و برای هر روز تاخیر، جریمه مشخصی (معمولاً ۱ تا ۳ در هزار کل مبلغ قرارداد) تعیین کنید.
۳. مکانیزم کنترل کیفیت: مشخص کنید که چه آزمایشهایی در چه مراحلی انجام شود و هزینه آن به عهده کیست.
۴. بیمه و مسئولیت: مشخص کنید که در صورت بروز خسارت (به ملک، افراد یا اموال)، مسئولیت با چه کسی است.
۵. شرایط فسخ قرارداد: در چه شرایطی میتوانید قرارداد را فسخ کنید و چه تعهداتی وجود دارد.
نگهداری بعد از بهسازی: کاری که همیشه فراموش میشود
بسیاری فکر میکنند بهسازی یک کار یکبار مصرف است. اما واقعیت این است که برخی سیستمها نیاز به نگهداری دورهای دارند.
سیستمهای جداساز لرزهای: باید سالانه بازرسی شوند تا مطمئن شوید که در شرایط مناسب هستند. رطوبت، خوردگی یا حتی لانهسازی حشرات میتواند عملکرد آنها را مختل کند.
میراگرهای ویسکوز: این سیستمها حاوی روغن هیدرولیک هستند که ممکن است بعد از چند سال نشت کند. بازرسی سالانه ضروری است.
FRP: الیاف پلیمری در برابر اشعه UV حساس هستند. اگر در معرض نور مستقیم خورشید قرار دارند، باید هر ۵ سال یکبار پوشش محافظ آنها تعویض شود.
ژاکت بتنی: معمولاً نیاز به نگهداری خاصی ندارند، اما باید سالانه ترکهای احتمالی بررسی شوند.
توصیه عملی: یک دفترچه نگهداری برای ساختمان تهیه کنید که در آن تاریخ بهسازی، روشهای استفادهشده، مشخصات مصالح و برنامه بازرسیهای دورهای ثبت شود. این دفترچه در صورت فروش ملک، ارزش افزوده زیادی ایجاد میکند.
جمعبندی: پیام نهایی یک مهندس دلسوز
اگر این مقاله طولانی را تا اینجا خواندهاید، یعنی واقعاً به ایمنی ساختمانتان اهمیت میدهید - و این خود یک قدم بزرگ است.
اجازه دهید چند نکته کلیدی را یادآوری کنم:
۱. زلزله منتظر آمادگی ما نمیماند: ایران در یکی از فعالترین کمربندهای لرزهای جهان قرار دارد. طبق آمارهای سازمان زمینشناسی، احتمال وقوع یک زلزله بزرگ (بالای ۶ ریشتر) در تهران در ۳۰ سال آینده، بیش از ۴۰٪ است. سوال این نیست که «آیا زلزله میآید؟»، بلکه «کی میآید؟» است.
۲. بهسازی سرمایهگذاری است، نه هزینه: بسیاری از مالکان بهسازی را یک هزینه سنگین میبینند. اما واقعیت این است که:
- ارزش ملک شما افزایش مییابد (ساختمان بهسازیشده تا ۲۰٪ بیشتر ارزش دارد)
- هزینه بیمه کاهش مییابد
- از همه مهمتر، آرامش خیال شما و خانوادهتان قیمت ندارد
۳. کامل بهتر از هیچ است، اما تدریجی هم قابل قبول است: اگر بودجه کافی برای بهسازی کامل ندارید، حداقل اولویتبندی کنید. مثلاً اگر تحلیل نشان میدهد که ستونهای همکف بحرانیترین نقاط هستند، اول آنها را تقویت کنید و بقیه را به مرور انجام دهید.
۴. از متخصصان واقعی کمک بگیرید: بهسازی لرزهای یک تخصص پیچیده است. از افرادی که «همه کاره» هستند دوری کنید. با مشاوران و پیمانکاران حرفهای که سابقه اثباتشده دارند کار کنید.
۵. شفافیت با ساکنین و همسایگان: از همان ابتدا، کانال ارتباطی شفافی با تمام ذینفعان داشته باشید. بسیاری از مشکلات قانونی و اجتماعی از سوءتفاهم و عدم اطلاعرسانی درست ناشی میشود.
من به عنوان کسی که بیش از ۱۵ سال در این حوزه کار کرده و دهها ساختمان را از آسیبپذیری بالا به سازهای ایمن تبدیل کرده، میتوانم با اطمینان بگویم: بهسازی لرزهای شدنی است، منطقی است و ضروری است.
شاید هزینه و زمان آن سنگین به نظر برسد، اما وقتی شبها با آرامش خاطر بخوابید که میدانید خانهتان در برابر زلزله ایمن است، متوجه میشوید که هر ریالی که خرج کردید، ارزشش را داشته.
سوالات متداول (FAQ)
۱. آیا تمام ساختمانهای قدیمی باید حتماً بهسازی شوند؟
خیر، نه تمام ساختمانهای قدیمی به بهسازی نیاز دارند. ساختمانهایی که طبق استانداردهای زمان خودشان به خوبی طراحی و ساخته شدهاند، ممکن است هنوز ایمن باشند. تنها راه قطعی این است که یک ارزیابی فنی توسط مهندس صلاحیتدار انجام شود. طبق نشریه ۳۶۰، اگر نسبت ظرفیت به تقاضای سازه (C/D Ratio) بیشتر از ۱ باشد، ساختمان در شرایط قابل قبولی قرار دارد.
۲. چقدر طول میکشد تا پروژه بهسازی کامل شود؟
براساس تجربه، یک پروژه بهسازی معمولی شامل چهار فاز است:
- مطالعات و طراحی: ۲-۴ ماه
- تدارکات و اخذ مجوزها: ۱-۲ ماه
- اجرای بهسازی: ۳-۸ ماه (بسته به روش)
- بازرسی نهایی: ۱ ماه
در مجموع، باید حداقل ۷ تا ۱۴ ماه زمان در نظر بگیرید. البته این تایملاین بسته به پیچیدگی پروژه و شرایط اجرایی میتواند تغییر کند.
۳. آیا حتماً باید ساختمان را تخلیه کنیم؟
بستگی به روش بهسازی دارد:
- ژاکت بتنی: معمولاً بله، چون سروصدا و گردوغبار زیاد است
- FRP: خیر، میتوان بدون تخلیه انجام داد
- دیوار برشی جدید: بله، حداقل در طبقاتی که کار انجام میشود
- Base Isolation: بله، تخلیه کامل ضروری است
در برخی موارد میتوان بهسازی را طبقه به طبقه انجام داد تا نیاز به تخلیه کامل نباشد.
۴. بهسازی چقدر هزینه دارد؟
برای یک ساختمان ۵ طبقه متوسط در تهران (۱۰۰۰ مترمربع):
- مطالعات و طراحی: ۱۰۰-۱۷۵ میلیون تومان
- ژاکت بتنی کامل: ۹۰۰ میلیون تا ۱.۵ میلیارد تومان
- FRP: ۱.۵ تا ۲.۷ میلیارد تومان
- دیوار برشی (یک عدد): ۳۶۰-۶۷۵ میلیون تومان
این رقمها براساس قیمتهای سال ۱۴۰۳ است و شامل مصالح، اجرا، نظارت و داربست میشود اما شامل هزینههای جانبی مانند تخلیه موقت یا تعمیرات نما نمیشود.
۵. آیا میتوان بهسازی را به صورت تدریجی انجام داد؟
بله، اما با برنامهریزی دقیق. اگر بودجه محدود است، میتوانید:
- ابتدا بحرانیترین عناصر (مثلاً ستونهای همکف) را تقویت کنید
- سپس در مراحل بعدی، بقیه را کامل کنید
اما مهم است که این اولویتبندی توسط مهندس مشاور و براساس تحلیل فنی انجام شود، نه تصادفی. بهسازی ناقص و غیراصولی ممکن است حتی بدتر از عدم بهسازی باشد.
۶. آیا بهسازی ارزش ملک را افزایش میدهد؟
قطعاً بله. ساختمانهای بهسازیشده که گواهینامه بهسازی معتبر دارند:
- در بازار مسکن جذابتر هستند
- تا ۲۰٪ ارزش بیشتری دارند
- خریداران آگاه حاضرند برای ایمنی بیشتر پول بدهند
- هزینه بیمه کمتری دارند
علاوه بر این، در آینده نزدیک، احتمال دارد که قوانین سختگیرانهتری برای ساختمانهای بهسازینشده وضع شود که میتواند بر قیمت آنها تاثیر منفی بگذارد.
۷. آیا بهسازی برای ساختمانهای فلزی هم لازم است؟
بله. اگرچه ساختمانهای فلزی معمولاً شکلپذیری بهتری نسبت به بتنی دارند، اما آنها هم میتوانند مشکلات زیادی داشته باشند:
- جوشهای ضعیف یا نامناسب
- پیچهای شل شده در طول زمان
- خوردگی اعضای فولادی
- طراحی نادرست اتصالات
ارزیابی و بهسازی ساختمانهای فلزی نیاز به تخصص جداگانهای دارد. روشهای بهسازی شامل تقویت اتصالات، افزودن مهاربندها و رفع خوردگی است.
۸. گارانتی بهسازی چقدر است؟
طبق قانون نظام مهندسی و کنترل ساختمان:
- مشاور طراح: ۱۰ سال مسئولیت دارد
- پیمانکار: ۱۰ سال برای مسائل ساختاری اساسی
- برای مصالح خاص مانند FRP: معمولاً ۵-۱۰ سال گارانتی کارخانه
در قرارداد حتماً شرایط گارانتی و نحوه رسیدگی به مشکلات احتمالی را مشخص کنید.
۹. آیا شهرداری برای بهسازی کمک مالی میدهد؟
در برخی شهرها (مانند تهران در مناطق خاص)، طرحهای تشویقی وجود دارد:
- کاهش عوارض نوسازی
- تسهیلات برای افزایش تراکم در ازای بهسازی
- وامهای کمبهره از طریق بانکهای دولتی
پیشنهاد میکنم با واحد نوسازی شهرداری منطقه خود تماس بگیرید و از آخرین طرحهای تشویقی باخبر شوید.
۱۰. بعد از بهسازی، آیا نیازی به نگهداری دورهای هست؟
برای اکثر روشهای سنتی مانند ژاکت بتنی و دیوار برشی، نیازی به نگهداری خاصی نیست. اما برای سیستمهای پیشرفته:
- جداسازهای لرزهای: بازرسی سالانه
- میراگرها: بازرسی هر ۶ ماه یکبار
- FRP در معرض آفتاب: بررسی هر ۲ سال
در هر صورت، توصیه میشود هر ۵ سال یک بازرسی کلی توسط مهندس انجام شود.
یادداشت پایانی مشاور
امیدوارم این راهنمای جامع بتواند مسیر را برای شما روشنتر کند. بهسازی لرزهای نه یک خدمت لوکس، بلکه یک ضرورت است - ضرورتی که میتواند جان عزیزانتان را نجات دهد.
به یاد داشته باشید که هر ساختمان منحصربهفرد است و نیاز به ارزیابی اختصاصی دارد. این مقاله یک راهنمای کلی است، نه جایگزین مشاوره تخصصی.
اگر سوالی دارید یا نیاز به مشاوره بیشتری دارید، تیم مهندسین مشاور شالوده سازان شبکه آماده است تا در کنار شما باشد. ما نه تنها مهندس شما، بلکه شریک شما در ایمنسازی هستیم.
با آرزوی ایمنی برای همه ساختمانهای ایران
